図はあるプロジェクトの作業工程(a~g)を示したものである。クリティカルパス上にある作業のうち,最長の作業に要する日数を半分に短縮した場合,短縮後のプロジェクトの所要日数は,何日になるか。ここで,矢線に示す数字は各作業の所要日数を表す。
- 34
- 38
- 39
- 44
正解 イ問題へ
広告
解説

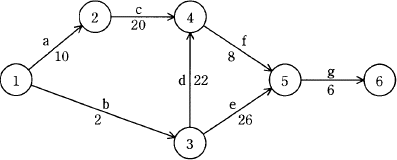

まず図のアローダイアグラムからクリティカルパスを求めます。
「a→c→f→g」のうち最長の作業はc(20日)なので、これを10日に短縮すると次に示すアローダイアグラムになります。改めてクリティカルパスを計算すると、
- a(10)→c(20)→f(8)→g(6)=44日
- b(2)→d(22)→f(8)→g(6)=38日
- b(2)→e(26)→g(6)=34日

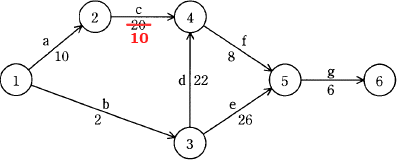

「a→c→f→g」のうち最長の作業はc(20日)なので、これを10日に短縮すると次に示すアローダイアグラムになります。改めてクリティカルパスを計算すると、
- a(10)→c(10)→f(8)→g(6)=34日
- b(2)→d(22)→f(8)→g(6)=38日
- b(2)→e(26)→g(6)=34日
