令和6年春期試験問題 午前問52

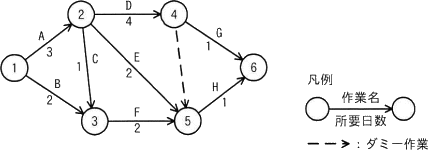

図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクト開始から第何日か。ここで,プロジェクトの開始日は0日目とする。

  • 4
  • 5
  • 6
  • 7
正解 問題へ
分野:マネジメント系
中分類:プロジェクトマネジメント
小分類:プロジェクトの時間
解説
最早結合点時刻は、その結合点からの作業が開始できるようになる最も早い日と表します。ある結合点から作業を開始するには、その先行作業がすべて終了していなければならないため、設問では結合点5に至る先行作業をすべて完了するために必要となる日数を考えることになります。

結合点5へと至る工程の流れは、A→D、A→E、A→C→F、B→Fの4つです。それぞれの完了に要する日数は以下のとおりです。
  • A→D 3+4=7日
  • A→E 3+2=5日
  • A→C→F 3+1+2=6日
  • B→F 2+2=4日
最も長いのは「A→D」の7日なので、結合点5に至る先行作業の終了には7日間(0日目から6日目まで)を要します。作業Hを開始できるのはその翌日である7日目からなので、結合点5の最早結合点時刻はプロジェクト開始日から数えて第7日となります。したがって「エ」が正解です。

この問題の出題歴


Pagetop
