平成23年秋期試験問題 午前問51

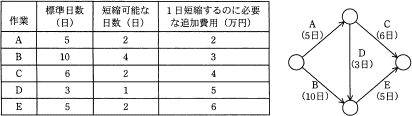

表は,あるプロジェクトの日程管理表であり,図は,各作業の工程と標準日数を表している。このプロジェクトの完了日程を3日間短縮するためには,追加費用は最低何万円必要か。

  • 9
  • 11
  • 12
  • 14
正解 問題へ
分野:マネジメント系
中分類:プロジェクトマネジメント
小分類:プロジェクトの時間
解説
まずクリティカルパスを求めます。このプロジェクト3つのパス(工程の流れ)があるので、それぞれの完了日数を図から求めます。
  • A→C 5日+6日=11日
  • A→D→E 5日+3日+5日=13日
  • B→E 10日+5日=15日
これよりクリティカルパスは「B→E」、最短完了日数は15日であることが判明します。

3日間短縮ということは、プロジェクト全体が12日間で完了するようにしなければなりません。「B→E」は3日、「A→D→E」は1日だけこれを超えているので、全体として3日間短縮するには次の2つの条件をともに満たす必要があります。
  • 作業Bと作業Eの中から3日を短縮
  • 作業A、D、Eの中から1日を短縮
作業Bと作業Eの追加費用を比較した場合、作業Bの追加費用が圧倒的に少ないです。作業Bを優先して短縮することを考えると、上記を満たす短縮プランには以下の3つがあります。
  1. 作業Bを2日、作業Eを1日短縮
  2. 作業Bを3日、作業Aを1日短縮
  3. 作業Bを3日、作業Dを1日短縮
それぞれの追加費用を計算すると、
  1. 3万円×2日+6万円×1日=12万円
  2. 3万円×3日+2万円×1日=11万円
  3. 3万円×3日+5万円×1日=14万円
最も追加費用が少なくて済むプランは、作業Bを3日、作業Aを1日短縮するプランで、そのときの追加費用は11万円です。したがって「イ」が正解です。
