平成28年秋期試験問題 午前問52
広告
解説

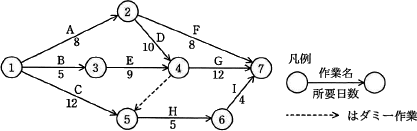

プロジェクト完了に至る作業のつながりは、次のように6通りが考えられます。※ダミー作業は所要日数0日の作業として扱います。
作業Hとそれに続く作業Iを完了させるには「H(5日)+I(4日)=9日」を要しますから、遅くともプロジェクトの最短所要日数である30日の9日前に作業Hを開始していれば、プロジェクト全体の最短所要日数を遅延させることはありません。30日の9日前は21日ですから、最短日数で終了するためには、遅くともプロジェクト開始から21日後には作業Hを開始していることが求められます。したがって正解は「エ」です。
- [A→F]
- 8+8=16日
- [A→D→G]
- 8+10+12=30日
- [A→D→(ダミー作業)→H→I]
- 8+10+0+5+4=27日
- [B→E→G]
- 5+9+12=26日
- [B→E→(ダミー作業)→H→I]
- 5+9+0+5+4=23日
- [C→H→I]
- 12+5+4=21日
作業Hとそれに続く作業Iを完了させるには「H(5日)+I(4日)=9日」を要しますから、遅くともプロジェクトの最短所要日数である30日の9日前に作業Hを開始していれば、プロジェクト全体の最短所要日数を遅延させることはありません。30日の9日前は21日ですから、最短日数で終了するためには、遅くともプロジェクト開始から21日後には作業Hを開始していることが求められます。したがって正解は「エ」です。
広告
