応用情報技術者過去問題 令和2年秋期 午後問8

⇄問題文と設問を画面2分割で開く⇱問題PDF

問8 情報システム開発

アジャイルソフトウェア開発手法の導入に関する次の記述を読んで,設問1~3に答えよ。

 H社は,電車や飛行機などの移動手段と宿泊施設をセットにしたパッケージツアーをインターネットで販売している。このサービスを提供している現行システムに,移動途中や宿泊先近辺の商業施設と提携して,観光地の情報提供やクーポン配布を行うサービスを追加することになった。その開発手法として,アジャイルソフトウェア開発(以下,アジャイル開発という)手法の一つであるスクラムを採用する。

〔開発体制の検討〕

 本開発を通してH社でアジャイル開発経験者を育成するために,プロジェクトメンバーに求められる役割と割り当てるメンバー(M1~M7)について検討した。その開発体制を表1に示す。
pm08_1.png/image-size:571×346
〔開発プロセスの検討〕

 アジャイル開発経験者からアジャイル開発経験のないメンバーに経験を伝えるために,プランニングポーカーやペアプログラミングなどのプラクティスを幾つか導入することにした。検討した開発プロセスを表2に示す。
pm08_2.png/image-size:561×405
 週に2日,社外から招へいするアジャイルコーチが効果的にプロジェクトに参画できるようにするため,招へいするタイミングをc及びdのファシリテータを依頼するタイミングに合わせてもらうことにした。
 また,プロジェクトの進捗状況を可視化するためにバーンダウンチャートをホワイトボードに書き,eためにスプリントごとのベロシティを計測することにした。

〔レトロスペクティブの実施〕
 初回のスプリントのレトロスペクティブにおいて,二つの問題点が取り上げられた。
 一つ目は,②デイリースクラムに目安の倍以上の時間を掛けてしまう問題点である。状況を確認したところ,このミーティングはメンバーの出社時間がバラバラなので夕方に実施していた。また,その日の問題を解消するために解決方法まで議論することにしていた。さらに,進捗状況を共有するために,タスクボードを作成し,その周囲に集まって立った状態で実施していた。

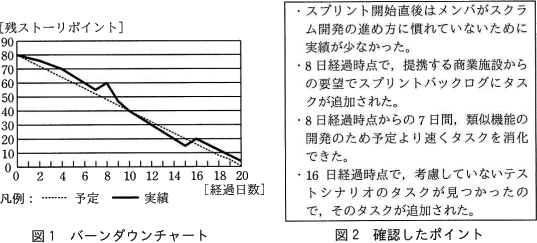

 二つ目は,スプリント計画どおりにタスクを全て終わらせることができなかった問題点である。③スプリントバックログ管理上の課題を分析するために,バーンダウンチャートを用いてポイントと考えられる箇所について確認した。バーンダウンチャートを図1に,確認したポイントを図2に示す。
pm08_3.png/image-size:537×243
 二つの問題点それぞれについて原因と解決策,課題を分析して,次回以降のスプリントで改善に取り組んだ結果,それらの問題点を解決できた。

設問1

表1及び表2中のaに入れる適切な字句を答えよ。また,表1中のbに入れる最も適切な字句を解答群の中から選び,記号で答えよ。
b に関する解答群
  • 具体的
  • 自律的
  • 組織的
  • 段階的

解答入力欄

  • a:
  • b:

解答例・解答の要点

  • a:プロダクトオーナ
  • b:

解説

スクラム(Scrum)は、アジャイル開発の方法論の1つで、開発プロジェクトを1カ月以内の短期間ごとに区切り、その期間内に分析、設計、実装、テストの一連の活動を行い、一部分の機能を完成させるという作業を繰り返しながら、段階的に動作可能なシステムを作り上げるフレームワークです。

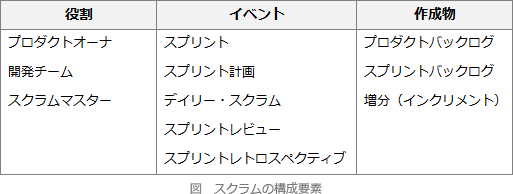

スクラムでは、スクラムチームを構成するプロダクトオーナ・開発チーム・スクラムマスターの役割、並びに5つのイベントと3つの作成物が定義されています。
pm08_4.png/image-size:513×194
各役割(ロール)については次の通りです。スクラムの用語についてはIPAの「アジャイル開発の進め方」に一覧があるので一部参考にしています。
プロダクトオーナ
チームに最も価値の高いソフトウェアを開発してもらうために、プロダクトに必要な機能を定義し、プロダクトバックログの追加・削除・順位付けを行う。開発への投資に対する効果を最大にすることに責任をもつ。
開発チーム
実際に開発を行うチームのことで、開発者たちを指す。ビジネスアナリスト、プログラマー、テスター、アーキテクト、デザイナーなどの機能横断的な様々な技能を持った人がプロダクトを中心に集まり、自律的に行動する。開発チームはバックログに入っている項目を完了状態にし、プロダクトの価値を高めていくことに責任を持つ。
スクラムマスター
スクラムチーム全体が自律的に協働できるように、場作りをするファシリテーター的な役割を担う。ときにはコーチとなってメンバーの相談に乗ったり、開発チームが抱えている問題を取り除いたりする。スクラム全体をうまく回すことに責任を持つ。
aについて〕
役割の説明として「サービスに必要な機能を定義し,その機能を順位付けする」とあるので、空欄には「プロダクトオーナ」が当てはまります。

a=プロダクトオーナ

bについて〕
スクラムマスタは、スクラムチーム全体を管理しますが、開発について細かい指示を行うコントロール型の管理ではなく、スクラムチーム全体が「自律的」に協働できるように支援を行います。

b=イ:自律的

設問2

〔開発プロセスの検討〕について,(1),(2)に答えよ。
  • 表2中の下線①を行う際のメンバーの割当て例として最も適切なものを解答群の中から選び,記号で答えよ。
  • 本文中のcdには,表2中の小分類のいずれかが入る。(1)~(7)から選び,その番号で答えよ。また,本文中のeに入れる適切な字句を解答群の中から選び,記号で答えよ。
(1) に関する解答群
  • M4がドライバ,M5がナビゲータを担う。
  • M4がドライバ,M6がナビゲータを担う。
  • M4がナビゲータ,M6がドライバを担う。
  • M4とM5がドライバとナビゲータを交代で担う。
  • M4とM6がドライバとナビゲータを交代で担う。
e に関する解答群
  • 開発チームが現在1スプリントで開発できるタスク量を測定する
  • 開発チームがこれまでのスプリントで完了させたストーリーポイントを測定する
  • 各プロジェクトメンバーのアジャイルスキル習得度合いを測定する
  • 各プロジェクトメンバーの生産性を測定する

解答入力欄

    • c:
    • d:
    • e:

解答例・解答の要点

    • c:(4)
    • d:(7)
    • e:
  • 解説

    • ペアプログラミングは、2人1組で1つのプログラムの実装を行い、1人が実際のコードをコンピュータに打ち込み、もう1人はそれをチェックしながら補佐するという役割を随時交代しながら作業を進めていく手法です。プログラムをコンピュータに打ち込む人を「ドライバ」、それを補佐する人を「ナビゲータ」といいます。ペアプログラミングを行うことで、小さな問題の解決に要する時間が短くなる、常にコードレビューを行うことができる、集中力が持続する、コードの詳細を理解したメンバーが常に2人以上いることで後々のコード共有に役立つ、などの様々なメリットがあるとされています。

      まず選択肢のうち「ア」~「ウ」は、ドライバおよびナビゲータが一方に固定されているためペアプログラミングの規範に反します。

      次に表1を見ると、メンバーM4・M5は、現行システムの開発経験がありますがアジャイル開発の経験がありません。一方、メンバーM6・M7は、現行システムの経験開発はありませんがアジャイル開発の経験があります。本開発は、現行システムに対する追加開発をアジャイル開発手法で行うものであるため、開発に当たり両方の知識・経験が求められます。これを踏まえると、スムーズに開発を進めるためには両グループから1名ずつを組み合わせたペアにするのが適切と言えます。この点から「イ」と「エ」は不適切なペアです。

      したがって、ドライバとナビゲータが交代制である、かつ、(M4・M5)の組と(M6・M7)の組から1人ずつを選出してペアにしている「オ」が適切であると判断できます。

      ∴M4とM6がドライバとナビゲータを交代で担う。

    • アジャイル開発のプラクティスには従来型のやり方と矛盾するものがあり、アジャイル型開発の採用初期は、行っていることが正しい方向に向かっているのか、そうでないのかを、チームメンバー自身では判断しづらいという問題があります。このような場合には、アジャイル型開発の経験者を探して、コーチとして招き、チームに対してのアジャイルの導入や改善を手伝ってもらうのが解決策となります。この人物が「アジャイルコーチ」です。

      スクラムマスタのスキルが高いときには、スクラムマスタがアジャイルコーチの役割を兼ねる場合もありますが、本問では、スクラムマスタであるメンバーM2にスクラムマスタの経験がないため、外部のアジャイルコーチを招へいしているという背景が読み取れます。

      cdについて〕
      アジャイルコーチに参画したもらった場合には、チームのリズムを作り、改善を促すために、日次ミーティング、スプリント計画ミーティング、レトロスペクティブ(ふりかえり)のファシリテータを最初に依頼するとよいとされています。本問では、アジャイルコーチの招へいは週2回で日次ミーティングごとに招聘するのは無理なので、(4)スプリント計画と(7)レトロスペクティブ(ふりかえり)のファシリテータを依頼することになります。

      また、問題後半でデイリースクラムの進め方について課題が指摘されていることからも、(5)スプリントはアジャイルコーチなしで実施されていることが読み取れます。

      cd=(4)、(7) ※順不同

      eについて〕
      ベロシティ(velocity)は、開発チームが1回のスプリント(またはイテレーション、以下同じ)で完了させたユーザーストーリーのストーリーポイントの合計値です。ざっくり言えば、1スプリントにおける開発量のことです。

      アジャイル開発では、スプリント終了時に、チームが完了した全ユーザーストーリーのストーリーポイント数を計測し、その実績を元にチームのスプリントあたりの開発可能な作業量を算出します(ベロシティ計測)。その後、リリースに必要なユーザーストーリーの見積りを合計し、それをベロシティで割ることによってリリース日を見積もります。

      ベロシティを計測する目的は、開発チームが1スプリントで完了できる開発量を把握するためです。

      e=ア:開発チームが現在1スプリントで開発できるタスク量を測定する

    設問3

    〔レトロスペクティブの実施〕について,(1),(2)に答えよ。
    • 本文中の下線②の問題点の原因と解決策を,それぞれ25字以内で述べよ。
    • 本文中の下線③にある,スプリント内におけるスプリントバックログ管理上の課題について,35字以内で述べよ。

    解答入力欄

      • 原因:
      • 解決策:

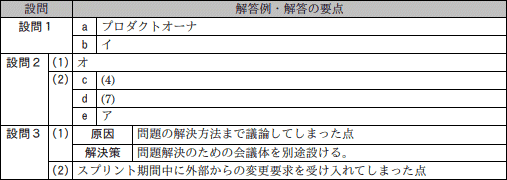

    解答例・解答の要点

    • 原因:問題の解決方法まで議論してしまった点 (18文字)
    • 解決策:問題解決のための会議体を別途設ける (17文字)
    • スプリント期間中に外部からの変更要求を受け入れてしまった点 (29文字)
  • 解説

    • デイリースクラム(日次ミーティング)は、毎日決まった時間と場所で、開発チームが全員が顔を合わせて行う短時間のミーティングです。「昨日やったこと」「今日やること」「障害になっていること」の順で1人ずつ話すことで、日々の必要な情報がチーム内で共有されることを目的とします。

      デイリースクラムは15分程度の短い時間で済ませるのが肝要ですが、H社では「その日の問題を解消するために解決方法まで議論することにしていた」ので、これが時間が掛かっていた原因とわかります。問題の解決方法まで議論する時間を含めるとミーティングが長時間に及ぶため、デイリースクラム自体は情報の共有に留め、問題解決は「別途会議体を設ける」ことが望まれます。

      なお、H社で夕方にデイリースクラムを実施していますが、必ずしも朝の時間帯にこだわることはなく、関係者が集まりやすい時間帯に開催すればOKなので、この点は問題ありません。

      ∴原因=問題の解決方法まで議論してしまった点
       解決策=問題解決のための会議体を別途設ける

    • 下線③では、スプリント計画どおりに全てを終わらせることができなかった問題点について、スプリントバックログ管理上の課題を分析しています。

      スプリントバックログは、プロダクトバックログから抜き出された、今回のスプリントで追加する機能のリストです。スプリント中のスプリントバックログは開発チームが管理し、スプリントバックログへのタスクの追加や削除、見積りとその更新は開発チームの責任でしなければなりません。

      図2には「8日経過時点で,提携する商業施設からの要望でスプリントバックログにタスクが追加された」とありますが、これはプロダクトに関する要求全体を管理するプロダクトバックログに追加されるべき事項であり、スプリント中のスプリントバックログに追加するのは誤りです。

      本来はプロダクトオーナであるメンバーM1が、関係先との調整を行うとともに必要な機能を順位付けすべきなのですが、M1はアジャイル開発に対する知識・経験がないので、このような誤った運用をしていまい、また開発チームもアジャイル開発に慣れていないので要求をそのまま受け入れてしまったという事情が読み取れます。

      ∴スプリント期間中に外部からの変更要求を受け入れてしまった点
